こんにちは、たかしんです。
施工管理として15年、工程管理・安全管理を中心に現場を担当し、1級建築施工管理技士として多くの現場を見てきました。
コンクリート打設の雨中止基準って、現場にいると結構悩みます。コンクリート打設中に雨が降った場合どうするのか、降雨量の目安はあるのか、強度低下やスランプへの影響は大丈夫なのかなど、判断に迷う場面は少なくありません。
さらにコンクリート打設時の養生や打継ぎ、JIS施工基準との関係、水セメント比や受入検査など、雨天時は確認すべきポイントが増えます。特に若手施工管理の方にとっては「どのタイミングで打設中止を判断すべきか」は気になるポイントかなと思います。
この記事では、現場でよくある疑問をもとに、コンクリート打設の雨中止基準の考え方や判断の目安、そして雨天時の具体的な現場対応について、施工管理の視点でわかりやすく解説していきます。
- コンクリート打設の雨中止基準の基本的な考え方
- 降雨量や小雨時の現場判断の目安
- 雨によるスランプや強度低下のリスク
- 雨天時の養生や打継ぎなど現場対策
コンクリート打設の雨中止基準と判断の基本

ここでは、コンクリート打設の雨中止基準の基本的な考え方について解説します。降雨量の目安、小雨時の判断、スランプや水セメント比など、施工品質に関わる重要なポイントを整理していきます。実際の現場では、単純に「雨だから中止」「小雨だからOK」といった判断ではなく、コンクリート品質や施工状況、構造物の重要度などを総合的に見て判断します。若手施工管理の方にとっては、ここが一番悩むところですよね。私自身も若い頃は判断に迷うことが多くありました。ここでは現場経験も踏まえながら、実務的な視点で解説していきます。
コンクリート打設雨中止基準と降雨量の目安
コンクリート打設で最もよく聞かれるのが「雨がどのくらい降ったら中止なのか」という疑問です。あなたも現場で一度は悩んだことがあるのではないでしょうか。結論から言うと、全国共通で明確に定められた降雨量の中止基準は存在していません。これは多くの若手施工管理が意外に感じるポイントかもしれません。
ただし、建築工事標準仕様書などの施工基準では「雨水による品質低下の恐れがある場合は施工を避ける」といった表現がされており、現場では経験的な目安をもとに判断されています。例えば、一般的には次のような降雨量が参考にされることが多いです。
| 降雨量の目安 | 現場判断の例 | リスク |
|---|---|---|
| 0〜1mm/h | 小雨であれば施工可能な場合あり | 仕上げ作業への影響 |
| 1〜3mm/h | 養生対策を前提に判断 | 表面品質低下 |
| 3mm/h以上 | 打設中止を検討 | 強度・品質低下 |
| 10mm/h以上 | 基本的に中止 | 施工不可 |
ただし、これはあくまで現場で使われる一般的な目安です。構造物の種類、打設場所、気温、風の強さなどによって判断は大きく変わります。
降雨量の分類については、気象庁でも雨の強さの目安を公開しています。雨の強さの一般的な分類については、気象庁「雨の強さと降り方」でも確認できます。
現場判断のポイント
- 降雨量だけで判断しない
- 打設面の水溜まりの有無
- 養生の準備状況
- コンクリートの品質への影響
つまり、数字だけではなく現場状況を総合判断するのが施工管理の仕事なんですよね。ここは経験がものを言うところかなと思います。
コンクリート打設雨中止基準と小雨時の判断
現場で一番悩むのが「小雨」のときです。あなたも「これくらいなら大丈夫かな…?」と迷った経験があるのではないでしょうか。
実際のところ、小雨程度であればコンクリート打設を続行するケースは珍しくありません。ただし、それにはいくつかの条件があります。
小雨でも施工できるケース
- 打設面に雨水が溜まっていない
- 打設後すぐに養生ができる
- 強い雨の予報がない
- 屋根や上階スラブなど雨の影響が小さい場所
特に重要なのは、打設面に水が溜まっていないことです。水たまりがある状態でコンクリートを流すと、セメントペーストが薄まり品質が低下します。
小雨時に注意するポイント
- 打設面の水溜まり
- 表面モルタルの流出
- 仕上げ作業の遅れ
もう一つ重要なのが天気予報です。打設中に雨が強くなる可能性がある場合は、無理に打設しない方が安全です。コンクリート打設は途中で止めにくい作業なので、事前の判断が非常に重要になります。
私の現場でも、朝は小雨だったのに昼から本降りになって大変だった経験があります。なので最近はレーダー雨量を必ず確認するようにしています。これ、かなり重要ですよ。
コンクリート打設雨中止基準とスランプ管理

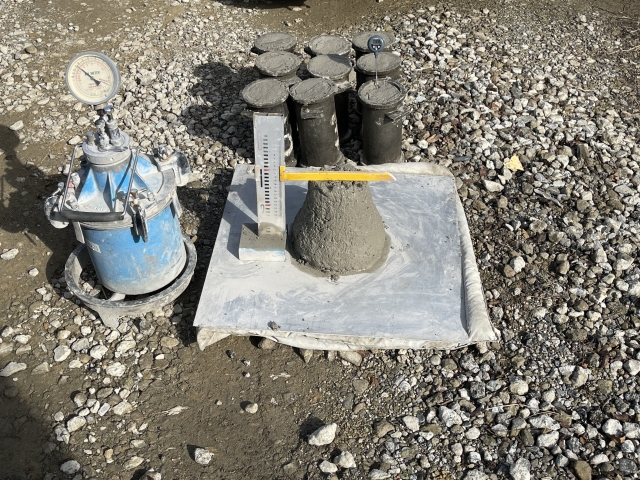

雨天時のコンクリート施工で特に注意しなければならないのがスランプ管理です。スランプとはコンクリートの柔らかさを示す値ですが、雨の影響を受けやすいポイントでもあります。
スランプが変化すると、次のような問題が起こる可能性があります。
- コンクリート分離
- 骨材沈降
- 強度低下
- 仕上げ不良
特に問題になるのが、雨水がコンクリートに混入するケースです。これが起きると水セメント比が変わり、設計通りの強度が出ない可能性があります。
雨天時のスランプ管理のポイント
- 打設前に水溜まりを除去
- 受入検査を慎重に実施
- コンクリートの状態を常に確認
スランプ試験は普段より丁寧に行うことをおすすめします。ちょっとした違和感でも、プラントとすぐに相談するのが大切ですね。
コンクリート打設雨中止基準と水セメント比
コンクリートの品質を決める重要な要素が水セメント比です。水セメント比とは、セメントに対する水の割合を示す値で、この値が大きくなるほどコンクリートの強度は低下します。
雨天時に問題になるのは、雨水が混入して水セメント比が増えることです。これが起こると次のような影響が出る可能性があります。
- 圧縮強度の低下
- 耐久性の低下
- 中性化の進行
- ひび割れの発生
特に表面部分は雨の影響を受けやすく、モルタル分が流れてしまうケースもあります。
土間コンクリートやスラブでは、雨の影響で仕上げが荒れることもあります。金ゴテ仕上げなどの場合は特に注意が必要です。
そのため、打設前には打設面の水分状態を必ず確認してください。小さなことですが、品質に大きく影響するポイントです。
コンクリート打設雨中止基準と強度低下リスク
雨天でのコンクリート施工は、最終的に強度低下につながる可能性があります。ここは施工管理として非常に気になるポイントですよね。
主な原因は次の通りです。
- 雨水混入
- モルタル流出
- 表面劣化
- 締固め不良
特にスラブや土間では、雨によって表面モルタルが流れて骨材が露出する現象が起こることがあります。
強度低下リスクが高い状況
- 強い雨が直接当たる
- 打設面に水溜まりがある
- 仕上げ前に雨が降る
このような状況では無理に施工せず、打設中止を検討するのが安全です。工程も大事ですが、構造物の品質の方がもっと重要ですからね。
コンクリート打設雨中止基準と打継ぎ対策
雨によってコンクリート打設を中断した場合、問題になるのが打継ぎ処理です。打継ぎは構造的に弱点になりやすいため、適切な処理が必要になります。
打継ぎ処理の基本手順
- レイタンス除去
- 表面清掃
- 接着モルタル施工
- 再打設
打継ぎ品質を確保するポイント
- レイタンスを完全に除去する
- 表面を粗面化する
- 打継ぎ時間を管理する
打継ぎ部分は構造的に弱くなりやすいので、監理者としっかり協議して処理方法を決めることが大切です。ここを適当に処理してしまうと、後からクレームになる可能性もあります。
特に若手施工管理の方は、打設前に打継ぎ位置を想定しておくことをおすすめします。雨による中断は現場では珍しくないので、事前準備がとても重要ですよ。
コンクリート打設雨中止基準と現場管理
ここでは、実際の現場で雨が降ったときの具体的な管理方法について解説します。養生方法、受入検査、JIS施工基準など、施工管理として押さえておきたいポイントを紹介します。
コンクリート打設雨中止基準と養生方法
雨天時のコンクリート施工で、品質を守るために最も重要になるのが養生対策です。ここ、現場ではかなり重要なポイントですよね。コンクリートは打設直後が最もデリケートな状態で、外部環境の影響を受けやすい材料です。そのため、雨水が直接当たると表面品質が悪化したり、モルタル分が流れてしまう可能性があります。
私の経験でも、養生をしっかり準備していた現場は多少の雨でも問題なく施工できましたが、準備が不十分だと小雨でも仕上げが荒れてしまうケースがありました。つまり、雨の日のコンクリート施工は「養生準備で8割決まる」と言ってもいいくらいです。
現場でよく使われる養生方法
| 養生方法 | 特徴 | 使用場面 |
|---|---|---|
| ブルーシート養生 | 最も一般的で準備しやすい | スラブ・土間 |
| 仮設テント養生 | 雨を完全に遮断できる | 重要構造物 |
| 仮設屋根 | 長期間の施工に対応 | 大型工事 |
特にスラブ打設では、事前にブルーシートを広げられる準備をしておくと現場がかなりスムーズになります。打設途中で急に雨が降るケースは珍しくありません。
雨天打設の養生ポイント
- 打設前に養生材を準備しておく
- 急な雨に備えてシートをすぐかけられる体制を作る
- 仕上げ作業後は速やかに養生する
また、雨天時は打設後の湿潤養生にも注意が必要です。表面乾燥を防ぐための養生と、雨による品質低下を防ぐ養生は少し意味が違うため、状況に応じて対応することが大切です。
このあたりは現場の判断力が問われる部分ですね。施工管理としては、事前準備と現場対応の両方が重要になります。
コンクリート打設雨中止基準と受入検査
雨天時のコンクリート施工では、受入検査を普段以上に慎重に行う必要があります。ここ、若手の施工管理の方は意外と見落としがちなんですが、かなり重要なポイントです。
受入検査とは、コンクリートミキサー車が現場に到着したときに品質を確認する検査のことです。通常でも行いますが、雨天時は環境条件が変わるため、より細かく確認する必要があります。
受入検査で確認する主な項目
- スランプ値
- 空気量
- コンクリート温度
- 配合計画書
特にスランプ値は重要です。雨によってスランプが変化することは基本的にはありませんが、打設面の水や施工方法によって見かけ上の状態が変わることがあります。
雨天時の受入検査の注意点
- スランプ試験を確実に実施する
- コンクリート温度を確認する
- 異常があればすぐプラントに連絡
また、検査記録は必ず残しておくことをおすすめします。施工後に品質の確認が必要になった場合、受入検査の記録は非常に重要な資料になります。
こうした品質管理については、建築工事標準仕様書などでも基本的な考え方が示されています。例えば国土交通省の公共建築工事標準仕様書では、コンクリートの品質管理や施工条件についての基本方針が示されています。
こうした一次資料を確認しておくと、現場判断の根拠になります。施工管理としては知っておいて損はありませんよ。
コンクリート打設雨中止基準と降雨量mm判断
現場では「降雨量mm/h」を参考に打設の可否を判断することがあります。ここ、現場の判断材料としてはかなり使われる指標ですね。ただし、降雨量だけで判断するのは少し危険です。
降雨量はあくまで参考指標であり、実際の施工可否は次のような条件も含めて総合判断する必要があります。
降雨量以外に確認すべき条件
- 風の強さ
- 打設場所(屋内・屋外)
- 打設面の水分状況
- 仕上げ作業の有無
| 降雨量 | 雨の強さ | 施工判断の目安 |
|---|---|---|
| 1mm/h未満 | 小雨 | 条件次第で施工可能 |
| 1〜3mm/h | 弱い雨 | 養生対策を前提に判断 |
| 3〜10mm/h | やや強い雨 | 打設中止を検討 |
| 10mm/h以上 | 強い雨 | 基本中止 |
最近はスマートフォンの雨雲レーダーがかなり精度高いので、打設前に必ずチェックすることをおすすめします。
私の現場でも、雨雲レーダーを確認して打設開始時間を30分ずらしただけで、問題なく施工できたことがあります。こういう判断ができると施工管理としてかなり強いです。
コンクリート打設雨中止基準とJIS施工基準
コンクリート施工では、JIS規格や各種施工基準が重要な参考資料になります。施工管理としては、こうした基準の考え方を理解しておくことがとても大切です。
ただしここで一つ重要なポイントがあります。それは、雨天時のコンクリート打設中止基準を数値で明確に規定したJISは存在しないという点です。
JIS A 5308(レディーミクストコンクリート)などでは、品質や試験方法については詳しく規定されていますが、雨天施工の可否については具体的な降雨量基準などは定められていません。
施工判断の基本的な考え方
- コンクリート品質を確保できるか
- 仕上げ作業が可能か
- 強度低下の恐れがないか
重要ポイント
最終的な施工判断は設計図書、監理者の指示、施工計画書などを基準に決定されます。必ず現場の指示系統に従って判断してください。
施工管理としては、仕様書・監理者・施工条件を踏まえて判断する能力が求められます。ここが現場経験の差が出る部分でもありますね。
コンクリート打設雨中止基準まとめと判断ポイント
ここまで、コンクリート打設の雨中止基準について詳しく解説してきました。最後に、施工管理として押さえておきたい重要ポイントを整理しておきます。
- 全国共通の降雨量中止基準は存在しない
- 一般的には3mm/h以上で中止検討
- 小雨なら養生対策で施工可能な場合もある
- 打設面の水溜まりは絶対に避ける
- 事前の天気確認が最も重要
コンクリート打設は一度始めると途中で止めにくい作業です。そのため、事前の天気確認・養生準備・施工判断がとても重要になります。
私の経験上、雨によるトラブルの多くは「準備不足」か「判断ミス」です。逆に言えば、事前準備をしっかりしていれば大きな問題になることはほとんどありません。
若手施工管理の方へのアドバイス
- 天気予報は必ず前日と当日確認
- 雨雲レーダーを活用する
- 養生材料を事前準備する
- 迷ったら監理者に相談する
なお、この記事で紹介した降雨量の目安や施工判断は、あくまで一般的な考え方です。実際の施工では設計図書や施工計画書、監理者の指示を必ず確認してください。
また、品質に関わる重要な判断については、コンクリート技術者や専門家に相談することをおすすめします。現場ごとに条件は異なるため、最終判断は専門家と協議して決めるのが安全です。
この記事が、あなたの現場判断の参考になれば嬉しいです。施工管理の仕事は判断の連続ですが、経験を積むほど判断は早くなります。焦らず一つずつ覚えていきましょう。
