コンクリート打設における不具合の中でも、特に深刻な影響をもたらすのが「コールドジョイント」です。
見た目の問題にとどまらず、以下のような後工程・引き渡し後のトラブルに直結します。
- 強度低下による構造安全性への影響
- ひび割れの誘発
- 漏水リスクの増大
- 仕上げ不良
はじめまして、たかしんです。
施工管理として15年、工程管理・安全管理を中心に現場を担当し、
1級建築施工管理技士として多くの現場を見てきました。
本記事では、専門文献や公的基準(JASS5・国土交通省指針等)をもとに、コールドジョイントの原因・発生メカニズム・具体的な防止策を体系的に解説します。現場担当者や施工管理に従事する方の実務参考として、また「なぜ起きるのか」を正しく理解したい方に向けてまとめています。
参考文献・引用元
- 日本建築学会「JASS5 鉄筋コンクリート工事」(https://www.aij.or.jp/jpn/publish/jass5.htm)
- 国土交通省「建築工事監理指針」(https://www.mlit.go.jp/jutakukentiku/build/jutakukentiku_house_tk_000054.html)
- 土木学会「コンクリート標準示方書」(https://www.jsce.or.jp/committee/concrete/standard/)
目次
コールドジョイントとは?

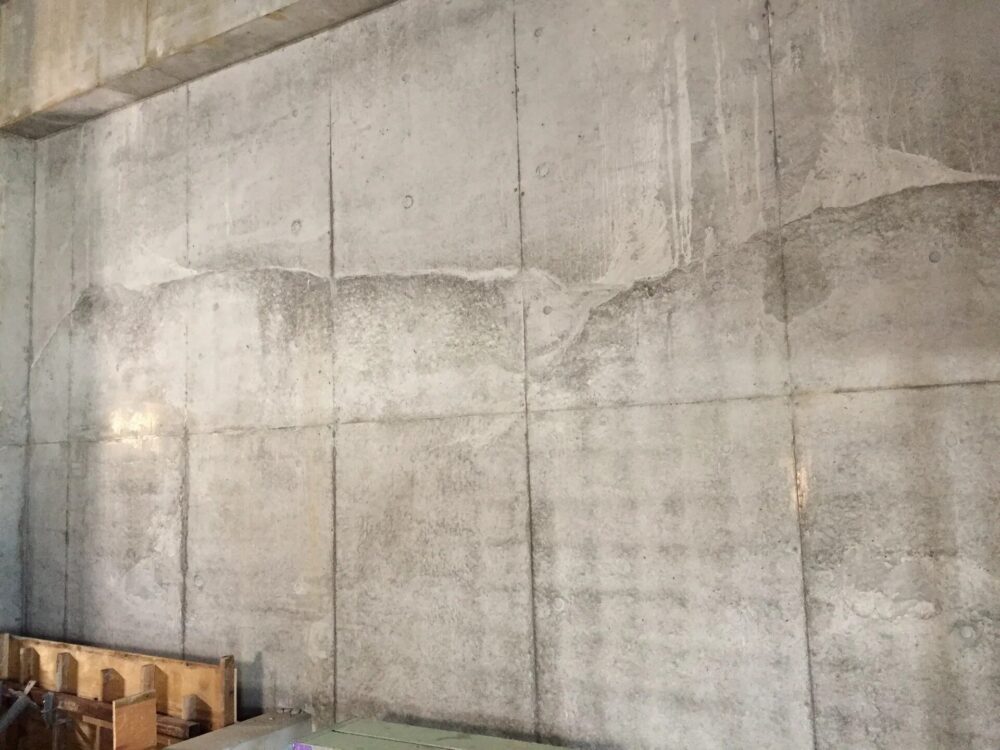

引用元:愛知でコンクリートのことならSIM株式会社
コールドジョイント(Cold Joint)とは、先に打設したコンクリートと後から打設したコンクリートが一体化せず、層間に不連続面(境界)が残る現象です。
時間が空きすぎることで先打ちコンクリートが初期凝結に達し、後打ちコンクリートと化学的・物理的に結合できなくなることで生じます。
特に発生しやすい部位
- 壁・柱の打ち上がり部
- 梁・スラブの水平打継ぎ部
- 打設中断後の再開箇所
コールドジョイントが起きる主な原因
① 打設間隔が許容打重ね時間を超える
最も発生頻度が高い原因です。
JASS5では、コンクリートの打重ね時間の限度として以下の目安が示されています。
| 外気温 | 許容打重ね時間の目安 |
|---|---|
| 25℃以上 | 90分以内 |
| 25℃未満 | 120分以内 |
※使用するセメントの種類・混和剤・配合条件によって変動するため、配合計画書の確認が必須です。
この時間を超えると、先打ちコンクリートが初期凝結に達し、結合不良が起きます。具体的な要因としては、ポンプ車のトラブル、生コン車の遅延、人員不足などが挙げられます。
② 打設計画の不備
「打設量」と「人員・機材」が合っていない現場では、遅延が連鎖的に発生します。区画分けが曖昧なまま打設を開始したり、打設順序が整理されていなかったりすることもリスク要因です。
「とりあえず打ち始める」という進め方は、コールドジョイントを招く典型的なパターンです。
③ 気温・天候の影響
高温時(特に夏場)はコンクリートの凝結が早まり、許容打重ね時間が実質的に短くなります。逆に冬場は凝結が遅延するためコールドジョイントのリスクは下がりますが、初期凍害(凍結による初期強度の発現不良)に別途注意が必要です。
④ 締固め不足
打重ね境界部でバイブレーターが十分に挿入されていない場合、上下層の結合が不十分になります。特に打重ね部の最低10cm程度は、下層にもバイブレーターを届かせることが重要です。
⑤ 現場内の情報共有不足
打重ね時間の意識が作業員間で共有されていない、区画切り替えの声掛けが行われていない、といった「管理の綻び」が発生リスクを高めます。時間を把握できていない現場は、特に注意が必要です。
発生メカニズムを理解する
コンクリートは打設後、時間とともに以下の段階を経ます。
- 流動状態(打設直後):流動性があり、後打ちコンクリートと一体化できる
- 初期凝結(始発):流動性を失い始め、一体化が困難になる
- 終結:強度発現が本格的に始まる
コールドジョイントが発生するのは、先打ちコンクリートが「初期凝結」に達した後に、上から後打ちコンクリートを流し込んだ場合です。すでに結合できる状態を過ぎているため、物理的・化学的な一体化が起こらず、境界面が残ります。
つまり、**コールドジョイントの根本原因は「時間管理の失敗」**です。現象自体はコンクリートの凝結という化学・物理的プロセスですが、それを引き起こすのは管理上の問題です。
施工管理が実践すべき防止策チェックポイント

✔ 打設計画の明確化
- 区画割りと打設順序の事前確定・関係者共有
- 想定打設時間の算出(量・配車間隔・施工速度から逆算)
- 余裕を持った段取り
✔ 生コン車の配車管理
- 配車間隔の事前確認
- 交通事情・渋滞リスクの把握
- 遅延発生時の連絡フローの設定
✔ 許容打重ね時間の把握と時間チェック
JASS5の基準を確認し、当日の気温に応じた時間管理を行います。
現場担当者が「打設中の安心感」から時計を見忘れるケースが多いため、タイマーやメモ記録などで時刻を客観的に管理する習慣が重要です。
✔ 締固め(バイブレーター)管理
打重ね境界部では、下層10cm程度バイブレーターが届いているか確認します。挿入間隔・挿入時間の基準(一般的には60cm以内、5〜15秒程度)を遵守します。
✔ 打設中断時の対応
やむを得ず打設を中断した場合は、以下の対応が必要です。
- 表面のレイタンス除去
- 打継ぎ処理(必要に応じて接着剤・モルタル処理等)
- 監理者・設計者への報告と確認
自己判断での再開はNGです。 建築基準法および設計図書に基づく品質管理義務があるため、必ず監理者への報告を行ってください。
コールドジョイントが発生した場合の対応
発見した場合は速やかに監理者・設計者へ報告することが原則です。隠蔽は瑕疵担保責任にも関わり、後のクラック・漏水として表面化するリスクがあります。
対応は現場状況・構造条件によって異なりますが、一般的な例として以下が挙げられます。
軽微な場合(非構造部材・表面的な場合など)
- 表面処理
- 補修材の充填
重大な場合(構造部材・深部まで及ぶ場合など)
- はつり(コンクリートの除去)
- 再打設
- 構造検討・補強
軽微か重大かの判断基準は「構造部材か否か」「ひび割れの幅・深さ」「漏水の有無」などで、監理者・設計者の判断が不可欠です。目視では内部の結合不良を確認できないケースも多く、必要に応じてコア抜きや非破壊検査(超音波法等)が有効です。
よくある質問(Q&A)
Q1. 許容打重ね時間を超えそうになったとき、現場でできる応急対応はありますか?
根本的な応急対応は限られます。打設を一時停止し、許容時間超過が見込まれる場合は打継ぎ処理を前提とした対応(表面保護・レイタンス除去の準備)に切り替え、速やかに監理者へ報告することが最善です。
Q2. コールドジョイントは目視で確認できますか?
打設後に表面の色むらや線状のひび割れとして現れることがありますが、内部の結合不良は目視での確認が難しいケースが多くあります。コア抜きや非破壊検査(超音波法等)が有効です。
Q3. 夏と冬で管理のポイントはどう変わりますか?
夏は高温で凝結が早まるため、許容打重ね時間が実質的に短くなります。遮熱・散水管理が重要です。冬はコールドジョイントリスクは低下しますが、初期凍害防止のための養生管理が別途必要になります。
Q4. コールドジョイントと「打継ぎ目」は何が違いますか?
「打継ぎ目」は設計・施工計画上、意図的に設けた接続部です。適切な処理(レイタンス除去・接着処理等)を行えば問題ありません。一方、コールドジョイントは意図せず一体化できなかった不具合であり、本質的に異なります。
Q5. コールドジョイントが発生した場合、誰に・いつ報告すればよいですか?
発見次第、速やかに現場監理者・設計者へ報告します。報告前に自己判断で補修や隠蔽を行うことは、契約上・法令上の問題につながるため厳禁です。
まとめ|コールドジョイントは「時間管理」と「事前段取り」で防げる
コールドジョイントの根本原因は、打設間隔の超過・計画不足・情報共有不足、すなわち「管理」の問題です。
コンクリートの凝結という化学的プロセス自体は変えられませんが、それに対して適切な時間管理と事前段取りを行うことで、コールドジョイントの発生はほぼ防止できます。
施工管理の役割は「打つこと」ではなく、「打てる状態を計画的に作ること」。
この視点を持つことが、コンクリート打設の品質を高める第一歩です。
